Настройки и календари в системе «Адепт: План»

При планировании проектов важна не только детализация задач, но и правильная настройка параметров системы. От этого зависит, насколько точно график будет соответствовать реальности: учтены ли праздничные дни, расписание подрядчиков, правила расчета сроков и формат отображения информации.

В «Адепт: План» настройки делятся на три уровня — от общесистемных до настроек конкретного плана. Это позволяет гибко управлять параметрами, сохраняя баланс между едиными корпоративными правилами и индивидуальными требованиями отдельных проектов.

Три уровня настроек

Первый уровень — системные настройки, которые действуют на все объекты. Здесь можно задать:

  • наличие или отсутствие реестра планов;
  • правила создания версий (статусы, наименования, блокировка ранее созданных версий);
  • параметры планирования (режим, количество исполнителей в задачах, приоритеты);
  • настройки расчета и округления;
  • работу с календарями;
  • отображение данных (шаблон столбцов, цвета отрезков и подписи на графике Ганта);
  • правила согласования (статусы и их автоматическая смена);
  • параметры печати.

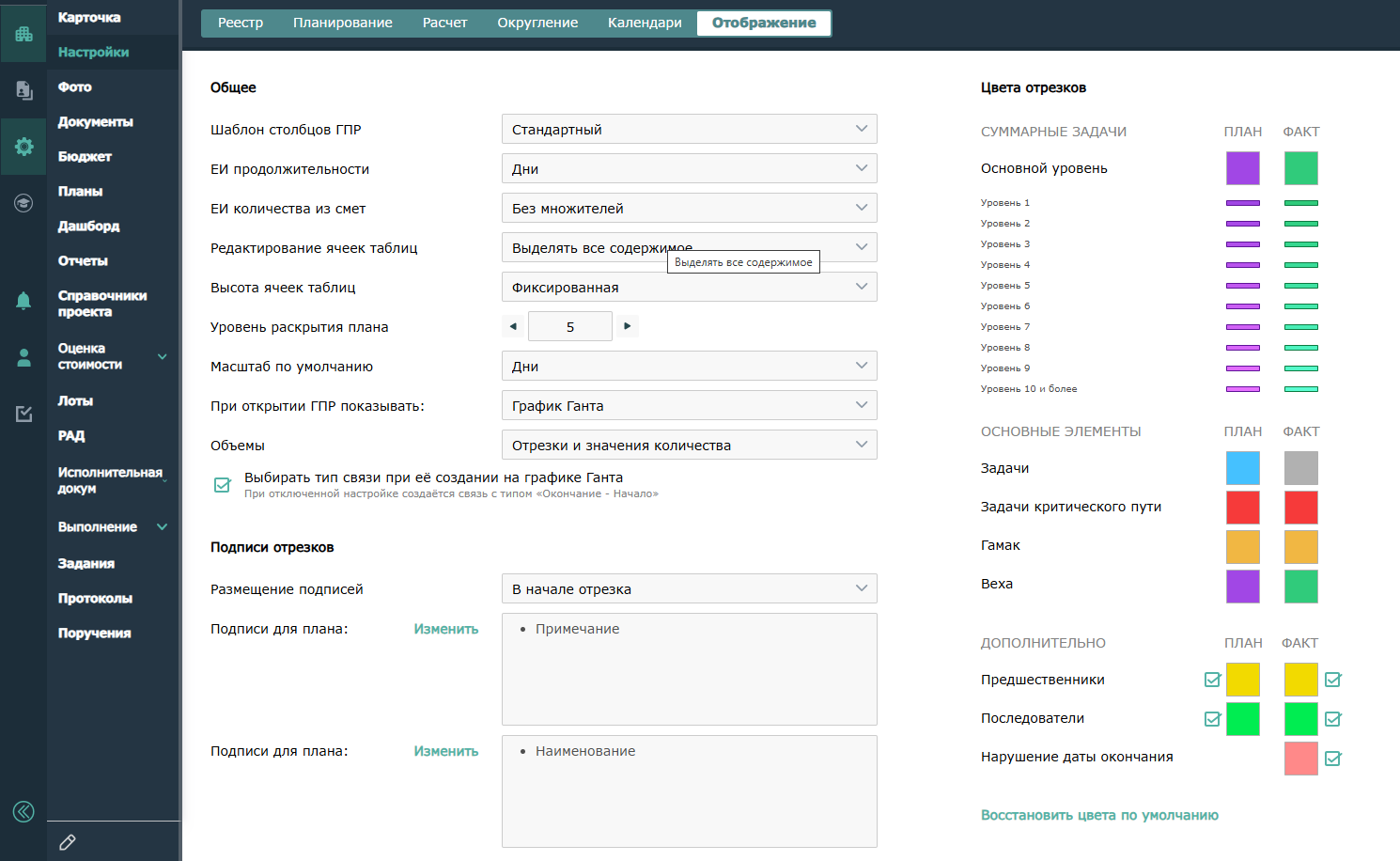

Рис 1. Системные настройки первого уровня

Второй и третий уровень — настройки на уровне объекта и конкретного плана. Здесь можно менять параметры планирования, расчета, календарей, округления и отображения. Это удобно, когда у разных проектов или подрядчиков разные требования.

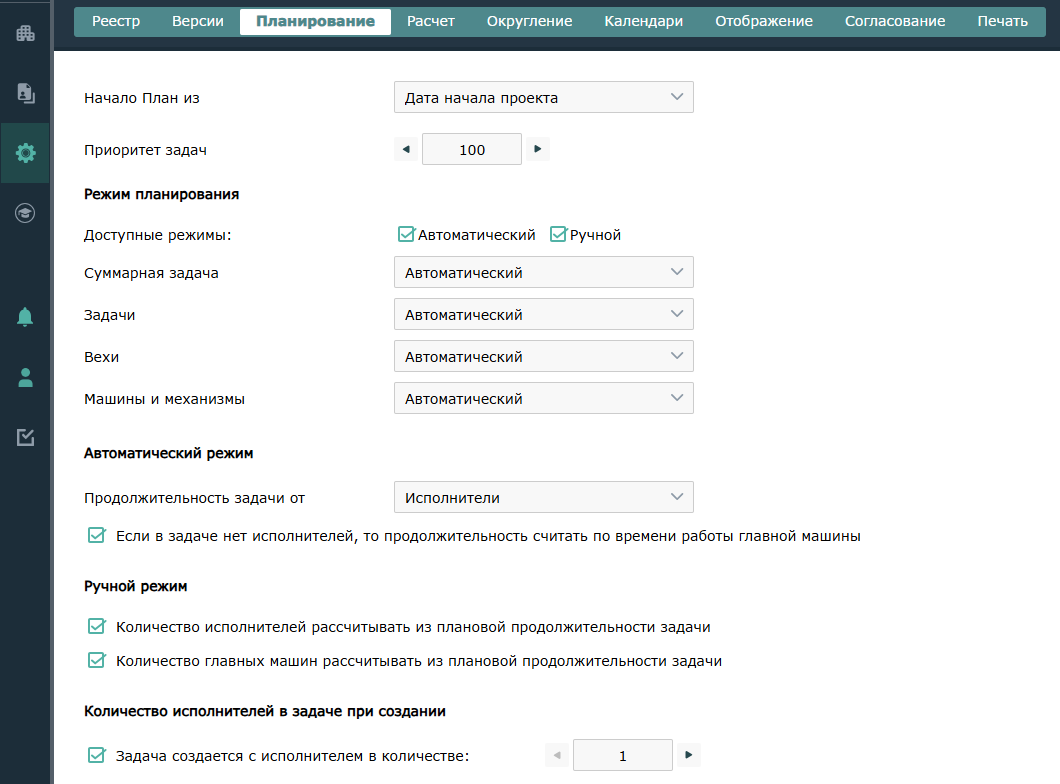

Рис 2. Настройки на уровне объекта

Настройки календарей

Календарь — ключевой элемент планирования. В системе изначально загружен производственный календарь на ближайшие 10 лет, с учетом стандартных выходных и праздничных дней. Но в разных регионах действуют свои правила и праздники, а подрядчики часто работают по индивидуальному графику. Всё это обязательно нужно учитывать, чтобы график отражал реальную картину выполнения работ.

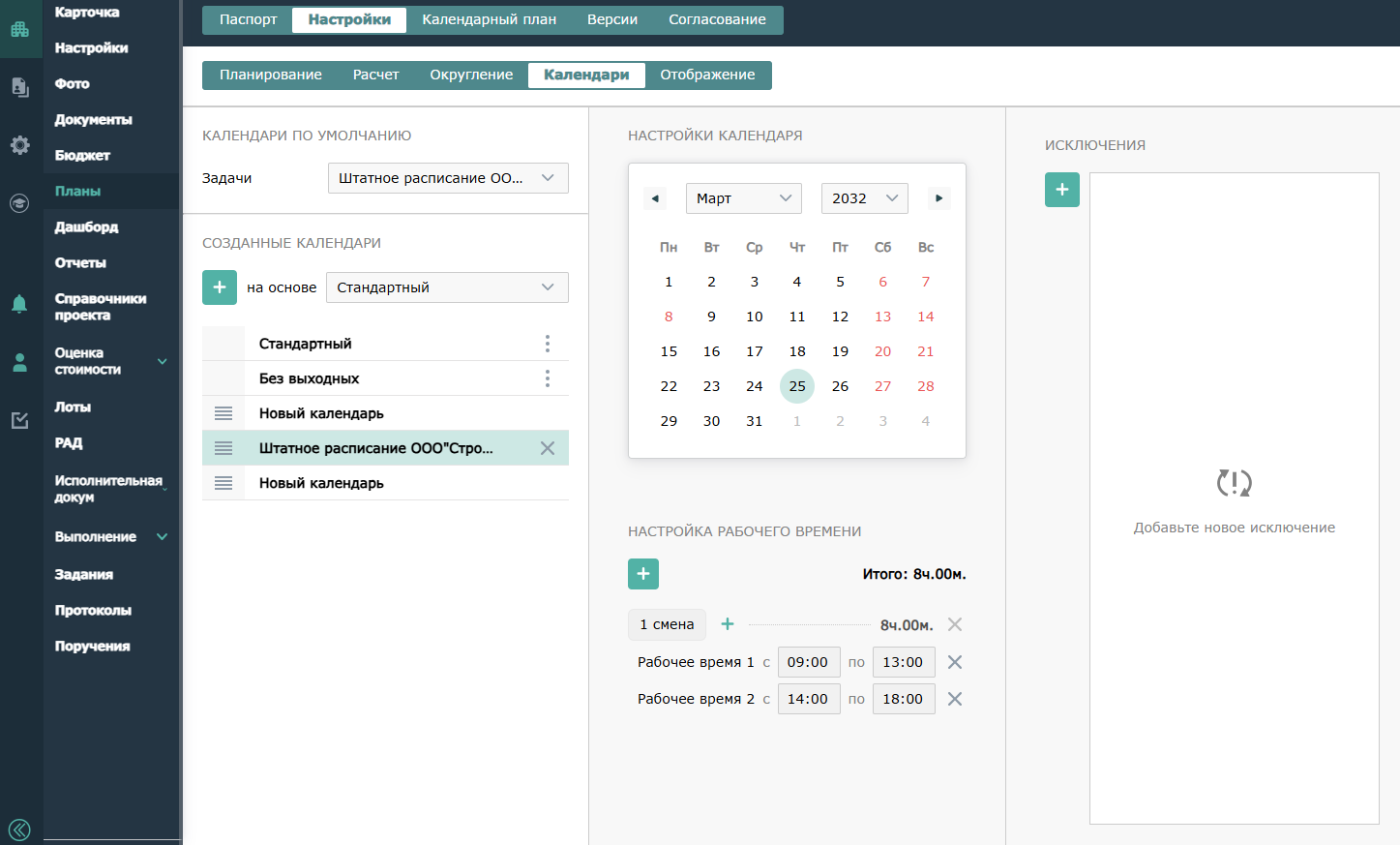

Рис 3. Настройка календаря

Системные и пользовательские календари

В системе предусмотрено два встроенных календаря:

  • «Стандартный» — учитывает выходные и праздники по общему производственному календарю;
  • «Без выходных» — режим непрерывной работы без выходных и праздников.

На их основе можно создавать пользовательские календари — любое количество. В них настраиваются рабочие смены и часы, а также задаются индивидуальные исключения.

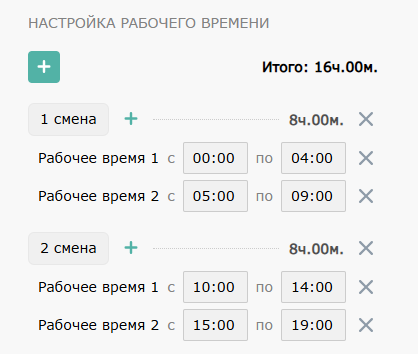

Рис 4. Настройка рабочего времени в пользовательском календаре

Исключения в календарях

Чтобы календарь соответствовал реальности, можно создавать исключения пяти типов:

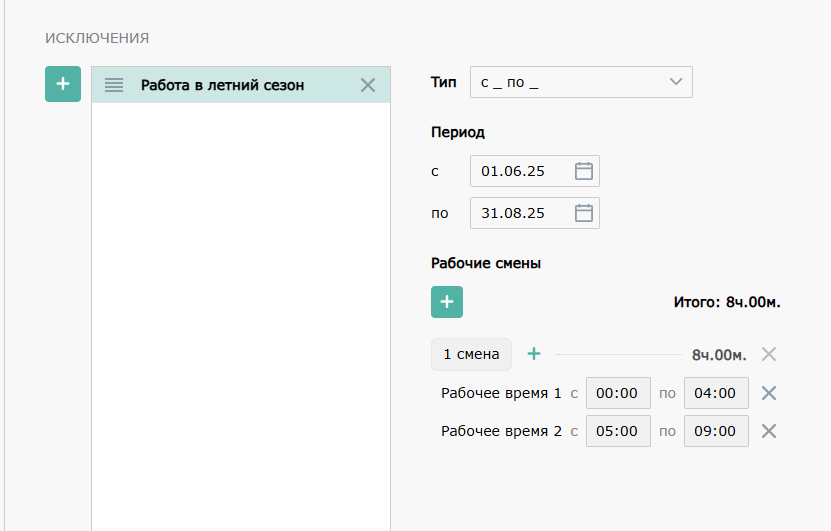

  1. С-по — рабочие часы и смены в заданный период. Например, в жарких регионах летом работа ведется ночью и ранним утром.

Рис 5. Исключение С- ПО

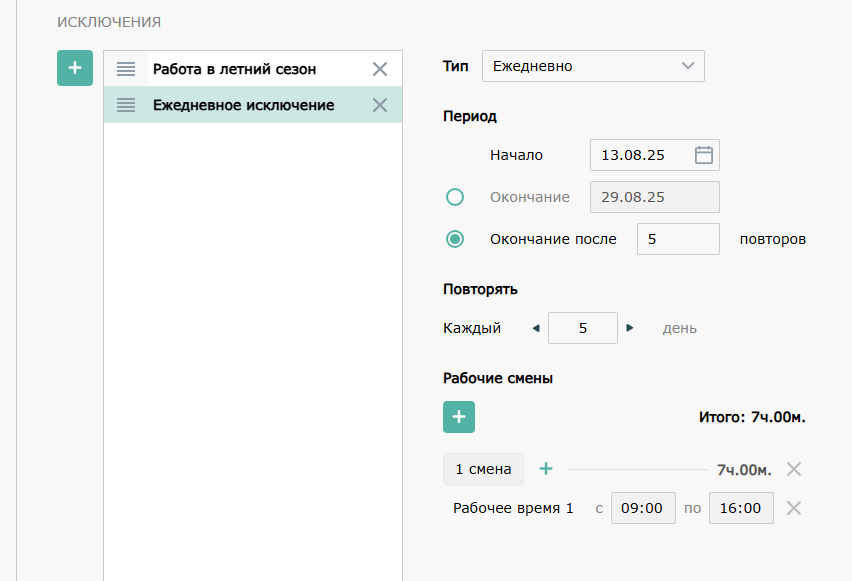

  1. Ежедневно — повторение исключения каждый день или через определенное количество дней (например, каждый 5-й день сокращается рабочее время на 1 час).

Рис 6. Ежедневное исключение

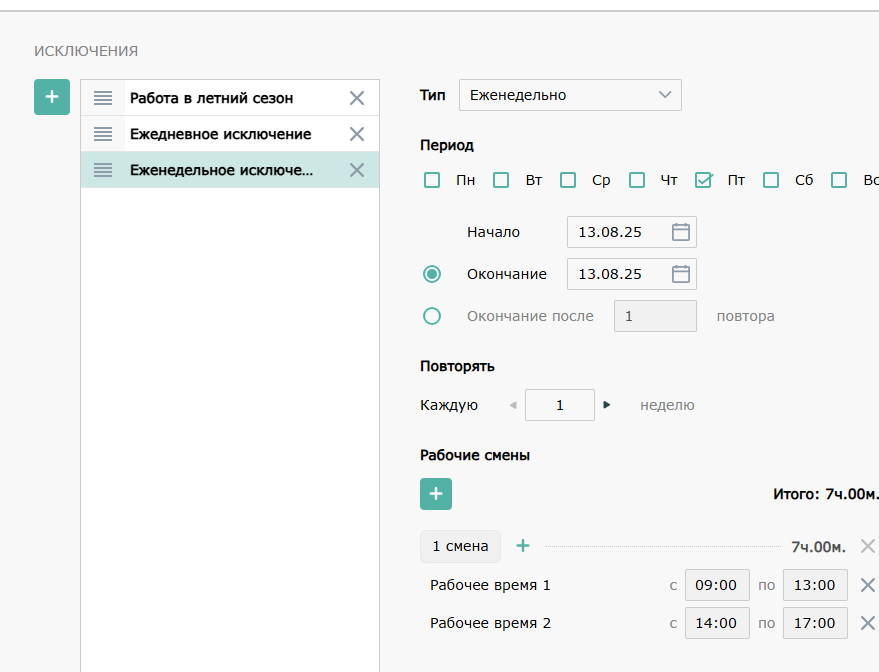

  1. Еженедельно — исключение повторяется раз в неделю. Классический пример — сокращенная пятница.

Рис 7. Еженедельное исключение

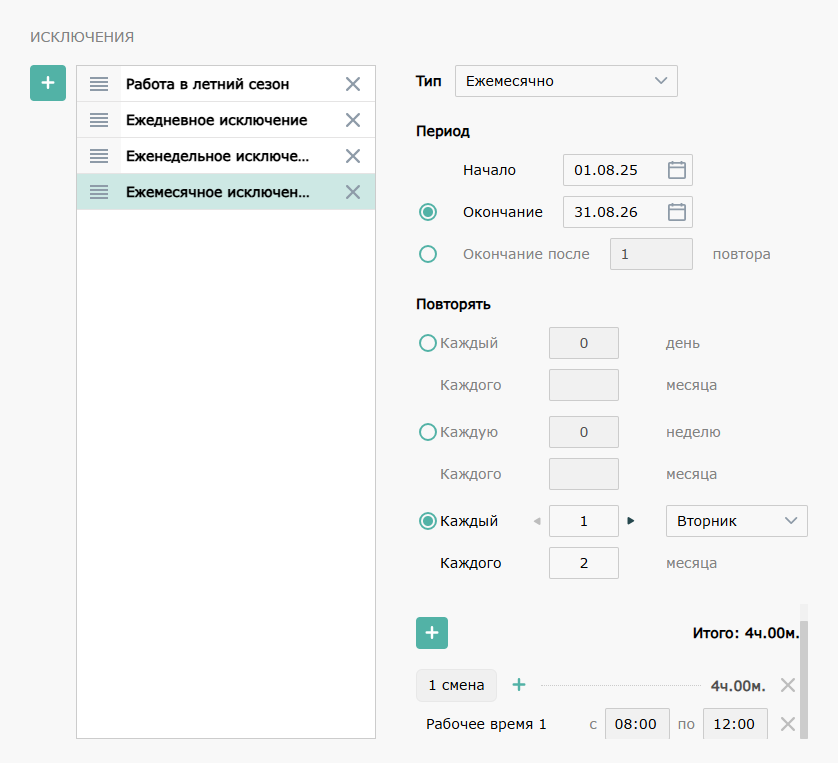

  1. Ежемесячно — исключение, которое повторяется каждый месяц или через несколько месяцев. Здесь можно задать временной период и рабочие смены, а также выбрать правило повторения: конкретный день месяца (например, 1-е число), определённый день недели (например, второй вторник месяца) или целую неделю (например, вторая неделя каждого третьего месяца).

Рис 8. Ежемесячное исключение

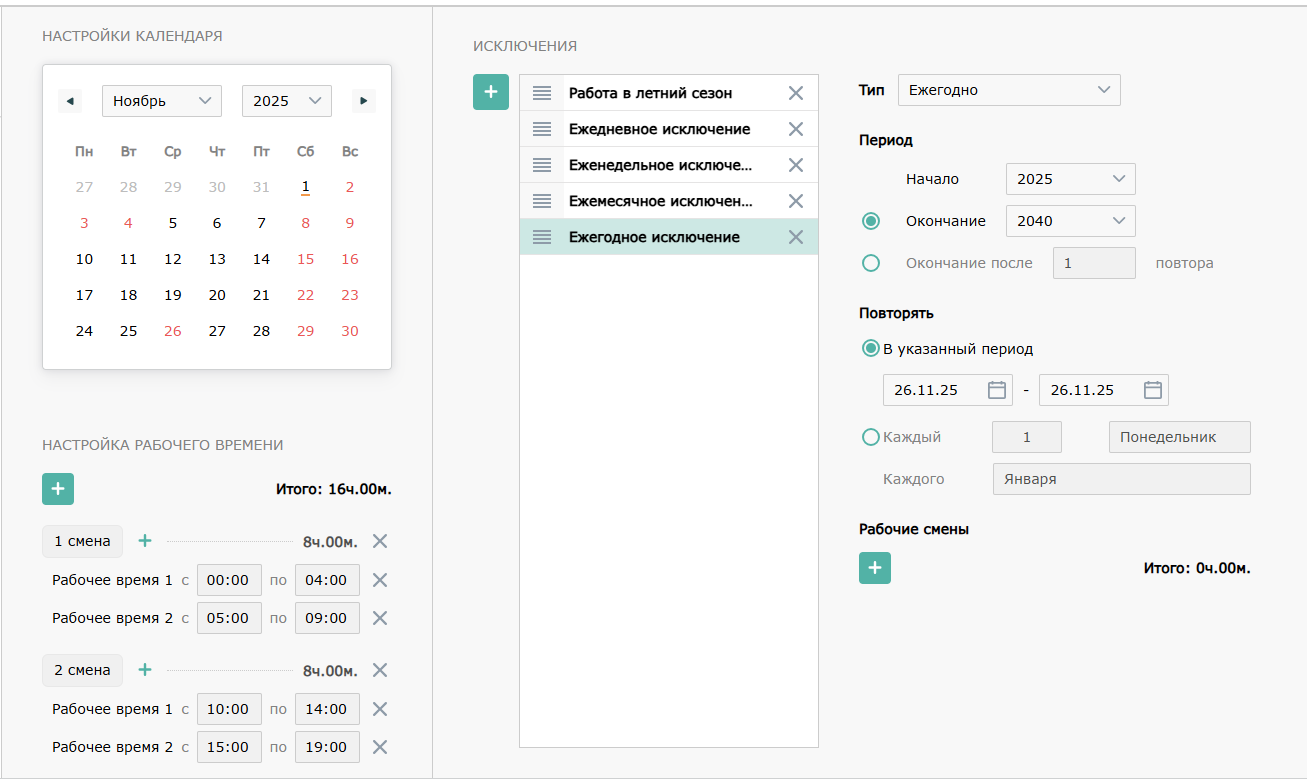

  1. Ежегодно — исключение для повторяющегося каждый год события, например, корпоратив в день рождения компании.

Рис 9. Ежегодное исключение

Правильно настроенные календари помогают точно синхронизировать график проекта с реальными условиями работы подрядчиков и региона, а также снизить риски сдвига сроков.

Рекомендуем почитать: «Адепт: План» — современное календарное планирование в экосистеме Adept

Попробовать работать в системе Адепт:Управление строительством

Посмотреть один из кейсов по цифровизации

Новости цифровизации строительства читайте в нашем Телеграм-канале  и ВКонтакте
